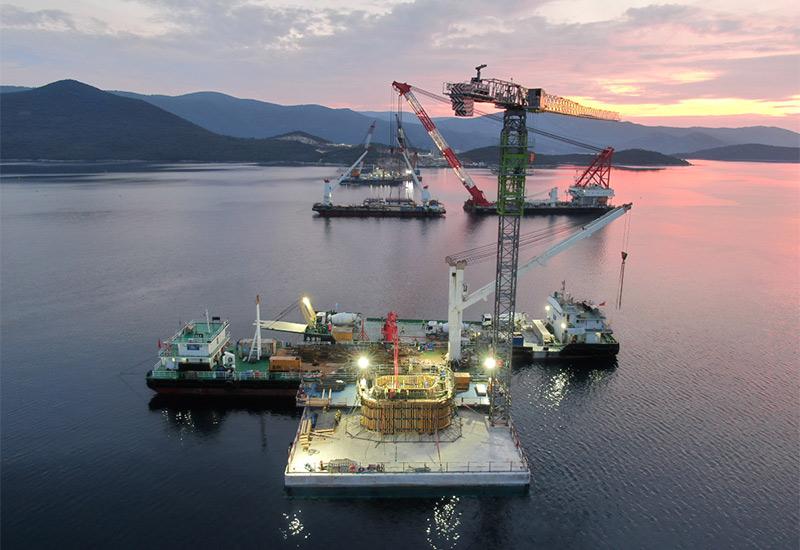

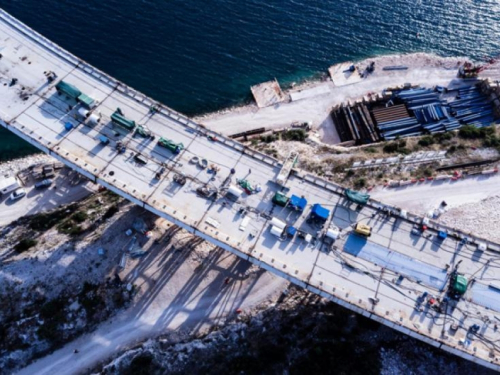

Podizanjem zadnjeg, 165. segmenta čelične rasponske konstrukcije Pelješki most bit će u srijedu navečer potpuno spojen od Komarne do Brijeste što označava dugo očekivano povezivanje teritorija Republike Hrvatske, no ostvarenje toga sna i velikog uspjeha nije prošlo ni lako ni bez problema, piše Davor Verković za agenciju Hina.
Najvažniji i najveći

"Pelješki most je najvažniji i najveći infrastrukturni projekt koji trenutno provodimo u Hrvatskoj, a ono što nas posebno veseli jest da se svakim danom sve više bližimo njegovoj realizaciji. Njime naša zemlja konačno spaja svoj teritorij i danas slobodno možemo reći kako je Vlada ostvarila dugo željeni san od kojeg su mnogi željeli odustati", istaknuo je za Hinu ministar mora, prometa i infrastrukture Oleg Butković.



Dodao je kako se značaj Pelješkog mosta ne ogleda samo u simboličkom smislu već i građevinskom, budući da će se svrstati među najveće građevine toga tipa izgrađene u Europi tijekom ovog stoljeća.

"Sam most je izrazito kompleksan građevinski zahvat, ali ne zaostaje ni preostali dio projekta, odnosno pristupne ceste kroz poluotok Pelješac i obilaznica Stona. Riječ je o dionici dugoj više od 30 km koja podrazumijeva potpuno novu trasu na kojoj traju radovi na dva vijadukta, tri mosta i četiri tunela, od kojih je tunel Debeli brijeg peti najduži tunel u Hrvatskoj. Na gradilištu su do sada probijena tri od četiri tunela, a tempo radova je zadovoljavajući te očekujemo kako će pristupne ceste u cijelosti biti gotove u ljeto sljedeće godine čime ćemo dovršiti dugo očekivani projekt cestovnog povezivanja krajnjeg juga naše zemlje", rekao je Butković.



San traje desetljećima

San o povezivanju Hrvatske traje desetljećima, a rasplamsavao se godinama, da bi u veljači 2017. Vlada usvojila odluku o financiranju projekta Cestovna povezanost s Južnom Dalmacijom, koja je vezana za izgradnju Pelješkoga mosta, projektnu dokumentaciju i sufinanciranje sredstvima Europske unije. Ta je odluka bila preduvjet za realizaciju ključnog projekta koji će obilježiti iduće godine.

No i prije toga, još u svibnju 2013. godine, Europska komisija naručila je predstudiju izvodljivosti koja je pokazala kako je Pelješki most najbolje rješenje kako bi se povezao jug Hrvatske s ostatkom države.

Hrvatske ceste izradile su Prijavu velikog projekta (Major Project Application, tzv. aplikacija) za projekt Cestovna povezanost s južnom Dalmacijom, da bi Vlada  "Odluku o financiranju projekta Cestovna povezanost s Južnom Dalmacijom" popratila riječima da se time jača prometna povezanost Dalmacije s ostatkom zemlje, što je ujedno i dio Strategije prometnog razvoja Republike Hrvatske za razdoblje 2014. do 2030.

420,3 milijuna eura

Radilo se o najvažnijem geostrateškom projektu  u Republici Hrvatskoj,  projektu od nacionalnog interesa, a čijom će se izgradnjom konačno  dokinuti teritorijalni diskontinuitet Hrvatske.

Projekt koji je uključivao nekoliko faza, od kojih je najvažnija izgradnja Pelješkog mosta, sam po sebi je obiman, budući da je posao velik i u njemu se vrti velik novac, znalo se da će biti i problema.


Ukupna vrijednost projekta procjenjivala se na 420,3 milijuna eura i uključuje izgradnju mosta, pristupnih cesta i obilaznice Stona.

Nakon što je Ministarstvo mora, prometa i infrastrukture primilo potvrdu JASPERS-a, slijedom razmatranja projektne dokumentacije (tehničke, financijske i okolišne),da je projekt dobro pripremljen te da je prijava uredna, Europska komisija je donijela Odluku o prihvaćanju sufinanciranja projekta i to u iznosu od 357 milijuna eura. JASPERS je, podsjetimo, partnerstvo Europske komisije (Glavna uprava za regionalnu politiku), Europske investicijske banke, Europske banke za obnovu i razvoj i Kreditanstalt für Wiederaufbau, a riječ je o instrumentu tehničke pomoći državama članica EU-a kojima se pruža potrebna potpora za izradu visokokvalitetnih velikih projekata koji će se sufinancirati iz fondova EU-a.

4 faze

Objavom natječaja za odabir izvođača radova na Pelješkom mostu i izgradnju pristupnih cesta označen je početak najvećeg infrastrukturnog projekta u Hrvatskoj financiranog iz fondova Europske unije.

Deseci milijuna kuna potrošeni su za otkup zemljišta za gradnju mosta i pristupnih cesta od lokalnog stanovništva.



Hrvatske ceste još su 2016. objavile dokument po kojemu su do 2022. godine predviđene četiri faze projekta koje uključuju izgradnju pristupnih cesta mostu, izgradnju samog mosta Pelješac, izgradnju dionice ceste na Pelješcu (relacija Zaradeže - Prapratno) i izgradnju tzv. Stonske obilaznice (relacija Đonta - Doli).

Projekt je podijeljen u sljedeće faze izgradnje: 1. faza: most s pristupnim cestama (na kopnu do državne ceste D8, na Pelješcu do lokalnog puta) 2. faza: pristupne ceste (od lokalnog puta do čvora Šparagovići) 3. faza: cesta od čvora Šparagovići/Zaradeže do čvora Prapratno (uključujući čvor) 4. faza: Obilaznica Stona (od Čvora Prapratno do Čvora Doli na državnoj cesti D8).

Životno djelo

Rok izgradnje bio je pet godina za sve faze, koje će se izvoditi i ugovarati paralelno dok je ukupna procijenjena vrijednost projekta: 420 milijuna eura od čega je predviđeno EU sufinanciranje od 330 milijuna eura ili 78,5 posto.

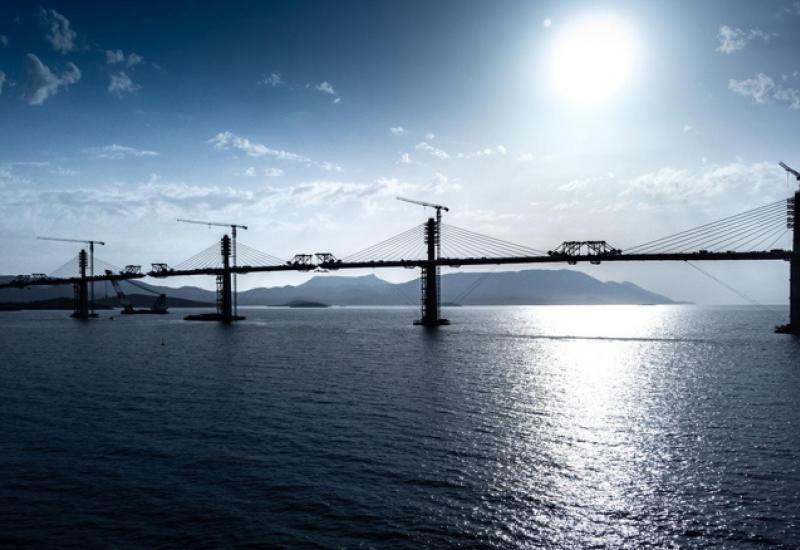

Sam most integralne je hibridne konstrukcije, s 13 raspona, od kojih je pet glavnih (centralnih) raspona duljine 285 metara, šest  centralno postavljenih armiranobetonskih pilona visine 33 metra, te dvije trake zajedno sa zaustavnom trakom koja će služiti za održavanja mosta.

Duljina mosta od osi do osi upornjaka iznosi 2.404 metara, ukupna duljina mosta s upornjacima iznosi 2.440 metara, a plovidbeni profil ispod mosta usuglašen s ekspertnom skupinom BiH 200 puta 55 metara.

Glavni i odgovorni projektant Pelješkog mosta u Hrvatskoj Marjan Pipenbaher  krajem studenoga 2017. godine javno je prezentirao kako je projektantski nastao Pelješki most rekavši: "Ovo je moje životno djelo".

Tri ponude za gradnju, pobjeda Kineza

U  siječnju 2018. od pristigle tri ponude na natječaju za gradnju mosta, a Hrvatske ceste objavljuju kako  je za sklapanje ugovora o javnoj nabavi odabrana ona Zajednice ponuditelja: China Road and Bridge Corporation, CCCC Highway Consultants Co. Ltd., CCCC Second Highway Engineering Co. Ltd. i CCCC Second Harbour Engineering Co. Ltd., s cijenom ponude u iznosu od 2,081 milijarde kuna bez PDV-a,  te rokom dovršetka radova od 36 mjeseci.

Kinezi su posao dobili ispred austrijskog Strabaga i zajednice ponuđača koju su činile  jedna talijanska i turska tvrtka. Kineska je ponuda bila najpovoljnija i zato su dobili posao.



China Road and Bridge Corporation podružnica je kineske državne tvrtke China Communications Construction Company (CCCC). Njihova primarna djelatnost uključuje izgradnju autocesta, mostova, luka, tunela, sustava odvodnje i drugih civilnih građevina. Tvrtka se bavi i proizvodnjom i prodajom cestovnih strojeva.

Nakon što je gotovo sve bilo spremno za početak gradnje, počinju se javljati problemi, a krenulo je sa žalbama na natječaj što uvijek paralizira cijeli zamišljeni proces.

Sve počelo 31. srpnja 2018.

Državna komisija za kontrolu postupaka javne nabave na poslijetku odbija žalbe austrijske tvrtke Strabaga te zajednice ponuditelja talijanske tvrtke Astaldija i turske IC Ictas Isaat Sanayija na izbor izvođača radova za gradnju Pelješkog mosta s pristupnim cestama.

Krajem srpnja, točnije 31. srpnja 2018. Kinezi su uvedeni u posao i službeno su počeli radovi na Pelješkom mostu nakon što je predsjednik Uprave Hrvatskih cesta Josip Škorić u Stonu predstavnicima tvrtke izvođača predao svu dokumentaciju. Otvoren je dnevnik radova i potpisan zapisnik o uvođenju kineskog konzorcija u posao.

"Dugo smo čekali početak radova i nakon ogromnog administrativnog posla, koji je obavljen, službeno počinje teći rok kineskim izvođačima", rekao je tada Škorić.


Ugovorom je predviđeno da je, s obzirom na promijenjen raster stupova u odnosu na stari projekt, obveza izvođača napraviti istražne radove na mjestima novih.

"Uvedeni smo u posao, sjeli smo s klijentom i sve je u redu, sve teče u skladu s ugovorima koje ćemo i dalje poštovati", naglasio je tog prvog dana  Lu Shengwei, predstavnik kineskog izvođača radova i naglasio kako će projekt biti napravljen na vrijeme i kvalitetno, uz angažiranje lokalnih tvrtki kao što uvijek rade u međunarodnim poslovima.

Politički pritisci iz BiH

Nakon odugovlačenja zbog žalbi na natječaj stiže i nova prijetnja - moguća tužba BiH koja nije zadovoljna razvojem situacije.

Naime,  2018.  godine predsjednik Glavnog odbora SDA-a Halid Genjac, stranke iz susjedne BiH, izjavljuje  kako je u studenom te godine  jednoglasno usvojen zaključak tog tijela, po kojem je "neprihvatljivo graditi Pelješki most" na štetu teritorijalnog integriteta i suverenita Bosne i Hercegovine".

"Prije gradnje mora se ratificirati ugovor o granici BiH i Hrvatske koji je potpisan 1999. godine, pri čemu most ne smije dovoditi u pitanje pravo BiH na pristup otvorenome moru. To nije neškodljivi pristup, nego apsolutna sloboda kretanja i komunikacije", kazao je tada Genjac.

U listopadu iste godine  član Predsjedništva Bosne i Hercegovine Bakir Izetbegović navodi kako je "opravdano zauzeo "tvrđe" stajalište u odnosu na gradnju Pelješkog mosta", ističući kako vjeruje da će takav pristup dati rezultat u konačnoj zaštiti onoga što on smatra državnim interesom BiH.

"Dvorske igre" sa zaustavljanjem natječaja tu, međutim, ne staju. Uz ostalo, godinu dana kasnije izbor izvođača radova pristupne ceste mostu Pelješac ponovo biva zaustavljen budući da je austrijska tvrtka Strabag podnijela  žalbu Državnoj komisiji za kontrolu javne nabave kojom je nastojala  osporiti odabir grčke kompanije Avax za izvođača radova dionice ceste Sparagovići - Doli. Austrijancima je bila sporna stručna referenca za jednog građevinskog stručnjaka kojeg je u natječajnoj dokumentaciji navela grčka kompanija.

Sve i svašta

Strabag se, uz ostalo, svojevremeno žalio i na odabir Avaxa za gradnju dionice Doli – Duboka, a ta je žalba usvojena, nakon čega je odlučeno da taj dio ceste gradi upravo Strabag.

Austrijanci su se prije toga žalili i na odabir kineske tvrtke China Bridge and Road Corporation za gradnju Mosta, dok je  Avax Državnoj komisiji najavio  žalbu na odabir Strabaga za gradnju dionice Duboka – Sparagovići. Žalbi je bilo mnogo, pa i onih besmislenih.


Državna komisija za kontrolu postupaka javne nabave na kraju odbija sve žalbe.

Glavni izvođači radova na pristupnim cestama su Strabag i grčki Avax, a radovi će biti gotovi nekoliko mjeseci nakon završetka Mosta.

Pelješki most izgrađen je u roku zahvaljujući iznimnom trudu kineskih radnika. Odabir izvođača diktirala je cijena, ali ovaj se put sve poklopilo. Država je, piše Hina, za razliku od niz drugih segmenata, odigrala prvorazrednu rolu i pretrpjela "sve i svašta" da bi došla do cilja. U svakom slučaju sljedećeg ćemo se ljeta voziti Pelješkim mostom - ako zbog ničega drugoga, onda da ga bar vidimo.

''Uz vrhunske autoceste, sada ćemo se ponositi i novim mostom, zadnjom spojnicom države'', piše Verković za Hinu.
